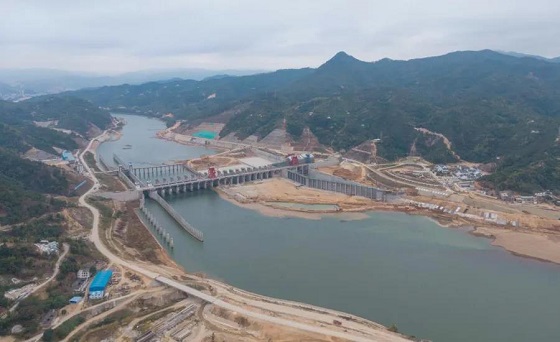

12月25日,廣東省水利廳組織專家組對韓江高陂水利樞紐工程開展下閘蓄水階段驗收。經驗收委員會(huì )討論,一致同意工程通過下閘蓄水階段驗收,具備下閘蓄水條件,并將于本月底下閘蓄水。
專家組一行先后到大麻汶水塘安置區、主體工程施工現場進行實地檢查,查閱相關資料,并開展技術預驗收,聽取相關參建單位工作報告和工程質量抽樣檢測報告,討論通過技術預驗收工作報告,形成階段驗收鑒定書初稿。
隨后,由省水利廳總工程師鄺明勇主持召開下閘蓄水驗收大會(huì ),現場成立驗收委員會(huì ),聽取階段技術預驗收工作報告,討論并通過階段驗收鑒定書。經驗收委員會(huì )討論,一致同意工程通過下閘蓄水階段驗收,工程具備下閘蓄水條件,可以下閘蓄水。
韓江高陂水利樞紐工程順利通過下閘蓄水階段驗收,預示著由粵水電參與投資并承建的韓江高陂水利樞紐工程距離其充分發揮防洪、供水、航運、發電等綜合效益越來越近。
韓江高陂水利樞紐工程分二期建設,其中一期工程(左岸重力壩、船閘、10.5孔泄水閘)主體建設任務已于2018年底基本完成,并順利通過二期導流階段驗收,船閘具備施工期通航條件。二期工程(右岸重力壩、電站廠房、魚道、8.5孔泄水閘)于2018年底開始施工,目前已達到下閘蓄水要求。11月30日,工程庫底清理通過驗收。12月7日,通過工程蓄水安全鑒定。12月11日,完成二期工程水下部分驗收。12月22日,通過下閘蓄水階段環保專項驗收。12月24日,通過下閘蓄水階段移民安置終驗。通過下閘蓄水階段驗收后,工程將按照實際施工進度計劃和樞紐運用調度計劃,在充分考慮上下游來水量、通航流量、生態流量等因素的前提下,積極開展分級控制蓄水,以確保樞紐工程水工建筑物、安全運行及上下游生態生產生活需求。
